    缅甸电力部正式开启邦朗水电站,标志着在这个项目在它开始后接近10年后终于完成,同时在它接入国家电网以后,对缅甸实现2030年前全面电气化的目标,又跨出了稳健的一步,缅甸电力未来发展值得期待。

    缅甸争议性水电项目正式接入国家电网

    靠近Nay Pyi Taw处具有争议性的水电项目本周接入国家电网,这也使得缅甸朝着其2030年前实现全国百分百电气化的目标稳步前进。

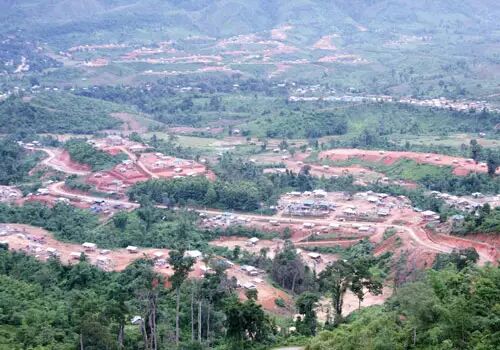

    迁移居民新的居住地

    缅甸电力部(MOEP)开启上邦朗水电站,标志着在这个项目在它开始后接近10年后终于完成。

    缅甸是东南亚国家中电气化比例最低的国家之一——仅仅逾30%的缅甸人民用电来自国家电网,而大部分人依旧依赖木头、煤炭或者发电机,而利用太阳能和迷你水电也逐步变成更多人的选择。

    该项目是缅甸时至今日因水电项目需要,迁移时涉及人数最多、规模最大的一次,共计超过10000人。随即大量赔偿方面的问题迎面袭来,许多当地民间社团提出了些许问题,特别是关于他们原有谋生方式的丢失。

    然而政府官员仍认为该项目是成功的,MOEP的联合部长U Khin Maung Soe还曾在国家媒体前表示他希望这次的顺利完成能够推动未来更多相似项目的实施。

    “因为工厂和工业区数量的增长,缅甸在电力需求方面每年以15%的速度在增长。”他在大坝项目的启动仪式上呼吁有更多发电站的开放,从而满足不断增长的电力需求。

    邦朗水电站每年能发电140MW,并向国家电网系统配电4.54亿千瓦时。

    全国电力每年消耗超过114.06亿千瓦时的用电,个体部分则消耗220千瓦时,国家媒体的报道称。

    目前缅甸有7个新的水电站以及3个燃气发电站正在建设中,在过去五年间,则共建设了19家发电厂,发电量共计超过1577MW。

    邦朗水电站是在2002年形成初次构想,那时日本关西电力和MOEP官员对初步方案进行了现场研究。

    瑞士的Colenco电力工程随后也进行了现场研究,并于2005年呈递缅甸政府一份可行性报告。

    从2005年开始建设工作,2008年泄洪道的测试运行也很成功,最终在去年11月完成了项目建设工作。

    “这是我们建造过最复杂的水电站,无论在社会还是技术方面。”

    该项目花费超过310亿缅元(约2400万美元),包括对水库大坝附近的人的迁移安置工作。

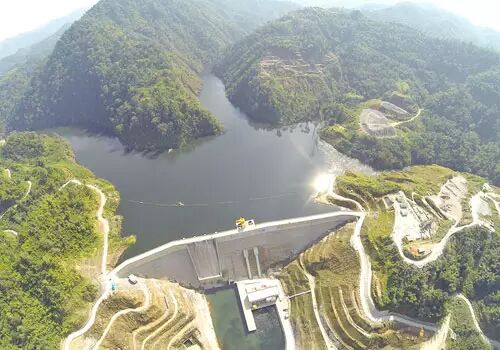

邦朗水电站鸟瞰图

    “现在整个项目已经完成,MOEP也成功地安置了迁移的所有居民,虽然仍有些不满的声音。”官员表示道,“我们处理了环境、社会、技术方面的多方面挑战,但我们相信这个项目的成功在未来会推动其他方面的发展。”

    该项目仅由缅甸政府方面投资,建造工作则是由MOEP下的水电部门工程师负责的。

    缅甸政府设定了一个在2030年实现百分百电气化的目标,2030时的电力需求预计增至23594MW,这点在缅甸国家电力的整体规划中有提到,MOEP还补充其中的8965MW会来自水电。
